Casa unui Arhitect
P+2E, Constanța · De la concept la cheie în mână · Documentat etapă cu etapă
9 etape de construcție
Să proiectezi pentru tine însuți este, poate, cea mai grea sarcină pentru un arhitect. Nu pentru că îți lipsesc cunoștințele, ci pentru că orice greșeală o plătești din buzunarul propriu. Am documentat fiecare etapă a acestui proiect ca o hartă sinceră — ce înseamnă o construcție de la zero, cu bani reali, pe un teren real. Totul pornește de la tema de proiectare. Prima întâlnire cu arhitectul trebuie să fie ca o consultație la medic: deschisă, directă, fără să ascunzi nimic. Ce vrei să construiești? Care este bugetul real? Un arhitect cu experiență te va conduce prin Certificatul de Urbanism — documentul care stabilește regulile: POT-ul, CUT-ul, regimul de înălțime, retragerile față de vecini. Important: titulatura din CU nu poate fi modificată ulterior. Dacă ai cerut CU pentru locuință P+2E, nu poți transforma autorizația fără un nou certificat.
Discutați bugetul total cu arhitectul la prima întâlnire. O construcție P+1E bine dimensionată poate fi finalizată în 6-12 luni activi. Același buget pe P+2E înseamnă 2-3 ani de presiune financiară. Construcția nu așteaptă.

Odată cu Certificatul de Urbanism, începe maratonul documentației: avize electrice, apă-canal, gaz, pompieri, mediu. Fiecare aviz are propriul termen și propria birocrație. Am comandat studiul topografic și studiul geotehnic — acesta îți spune ce sol ai sub picioare și cum trebuie dimensionată fundația. Fără geotehnică, proiectantul de rezistență lucrează în orb. Cu toate avizele în mână, am finalizat proiectul tehnic complet și l-am depus la Primărie. Termenul legal: 30 de zile. Realitatea poate fi alta. Am așteptat, am urmărit, am reluat. Autorizația a ieșit. Am făcut anunțul de începere la Primărie și la ISC — obligatoriu înainte de prima lopată. Și a venit predarea-primirea amplasamentului. Uite cum arăta locul la început.
Studiul geotehnic nu este opțional — el determină tipul de fundație și poate schimba semnificativ costul structurii. Fă-l înainte să semnezi contractul cu constructorul, nu după.

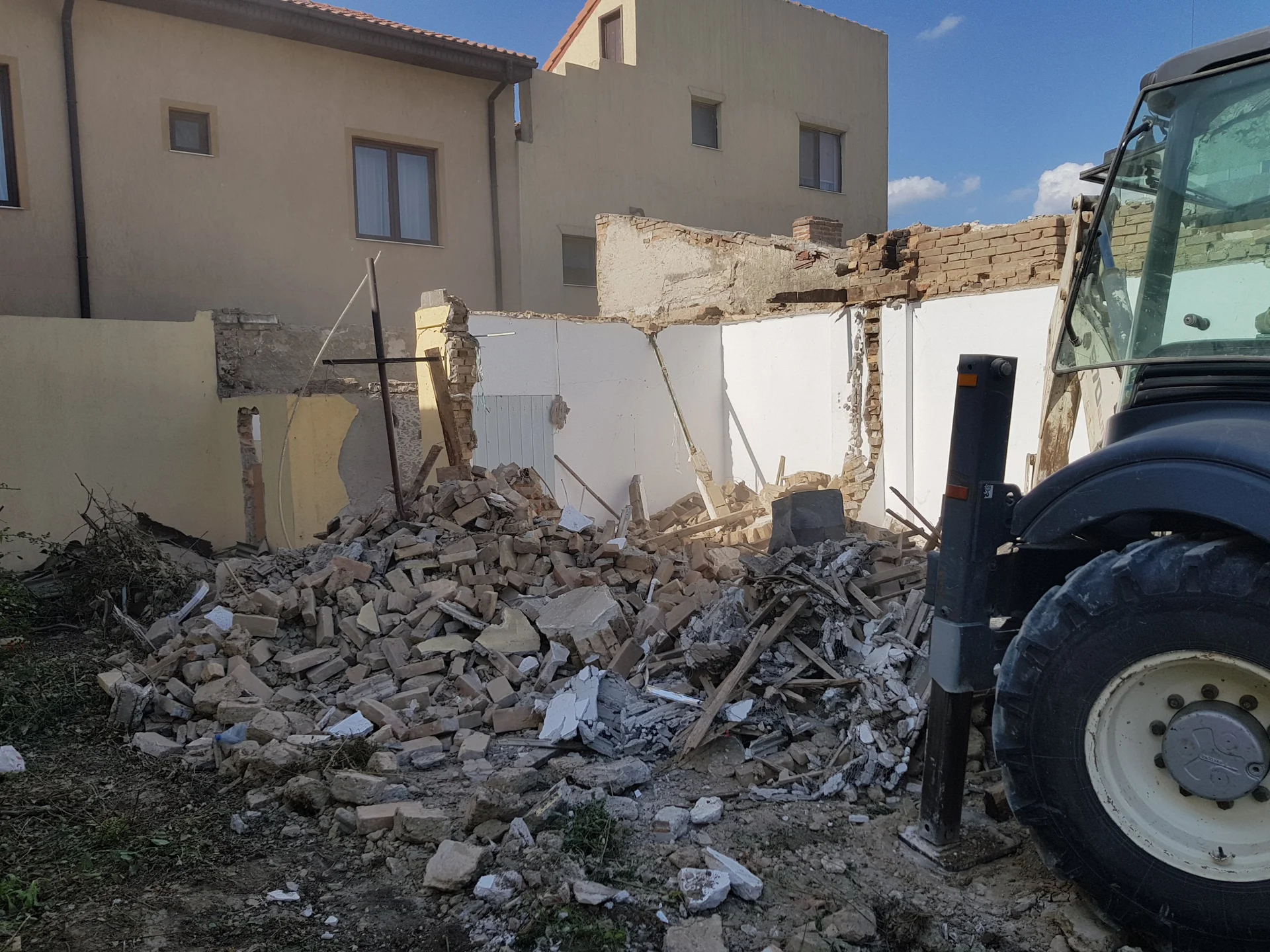

Ordinea corectă a demolării nu este negociabilă. Întâi iese acoperișul — țiglă cu țiglă. Dacă arunci totul cu excavatorul de la bun început, riști să blochezi structura. Odată cu țigla, pleacă și toată șarpanta de lemn — grinzi, căpriori, pane. Tot lemnul se strânge separat. Abia după intră buldoexcavatorul. Lecția esențială pe terenurile urbane: excavatorul se oprește la 60 de centimetri de limita de proprietate. Restul se demolează exclusiv manual, cu ciocanul — o singură mișcare greșită a cupei poate crăpa zidul casei vecine. Pe terenuri înguste, demolarea manuală pe limite poate reprezenta 20-30% din costul total.
Demolarea trebuie realizată de o firmă autorizată, cu contract. Deșeurile din construcții au obligații legale față de mediu. Obțineți oferte care includ evacuarea deșeurilor cu acte.

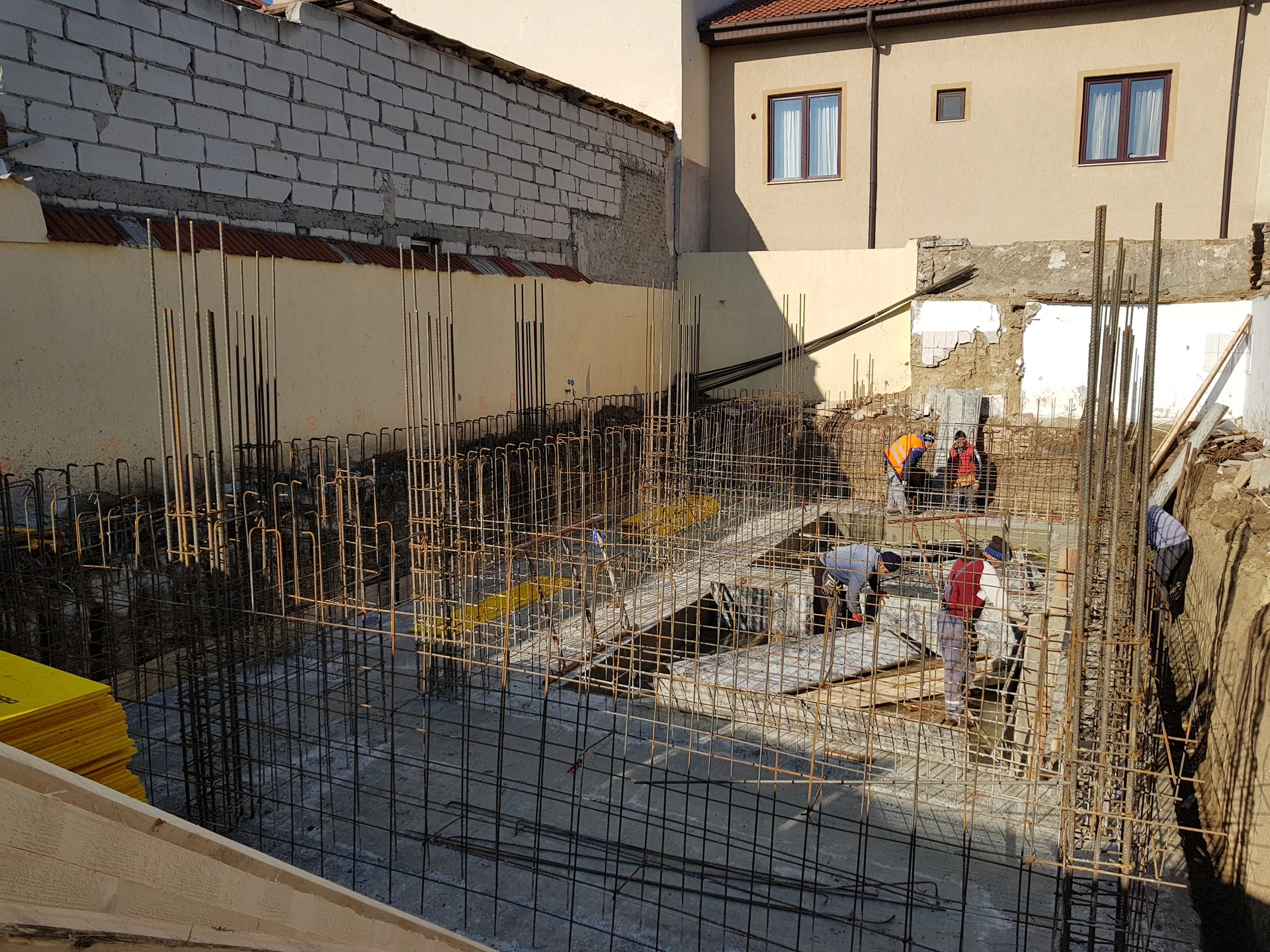

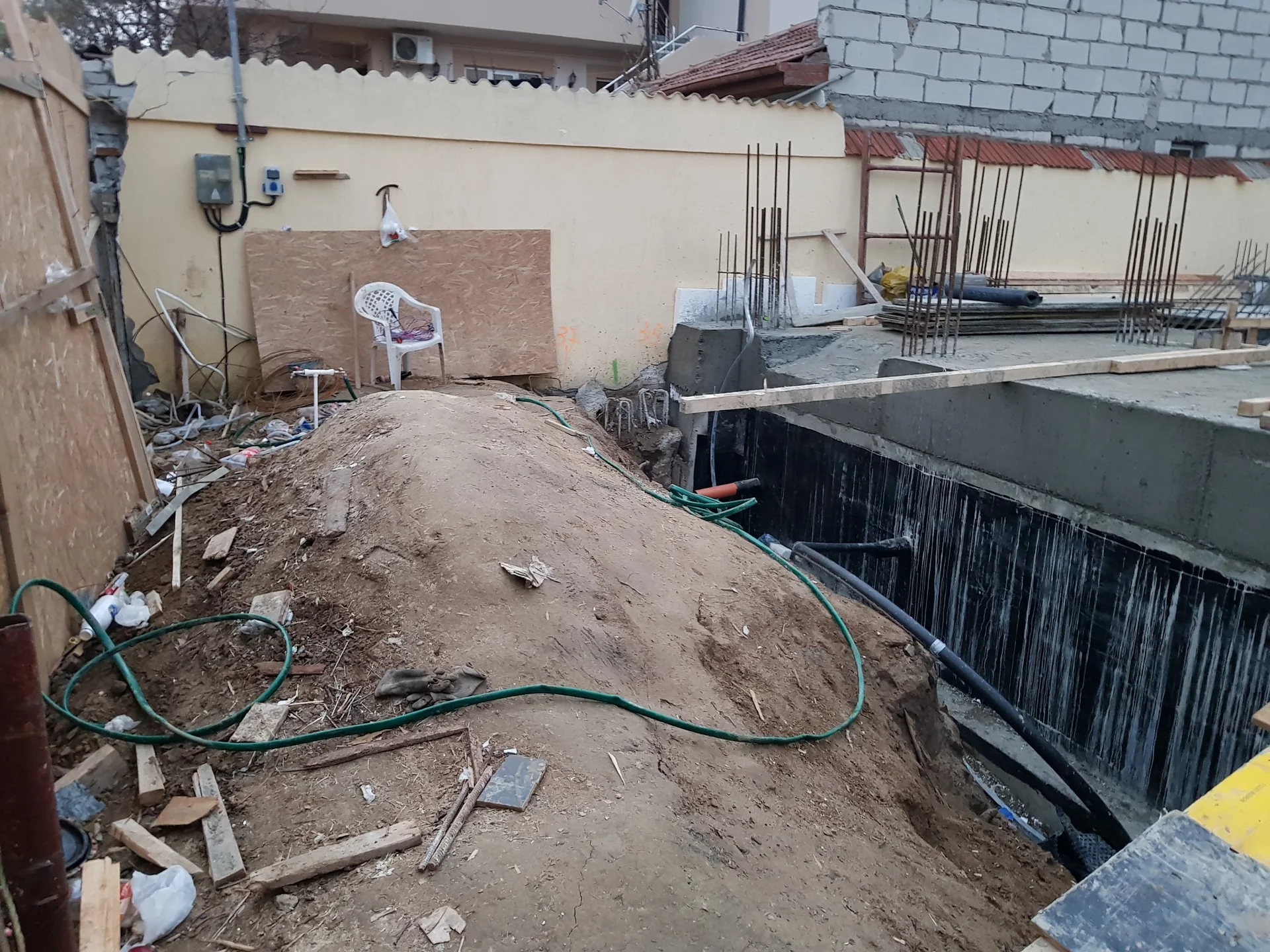

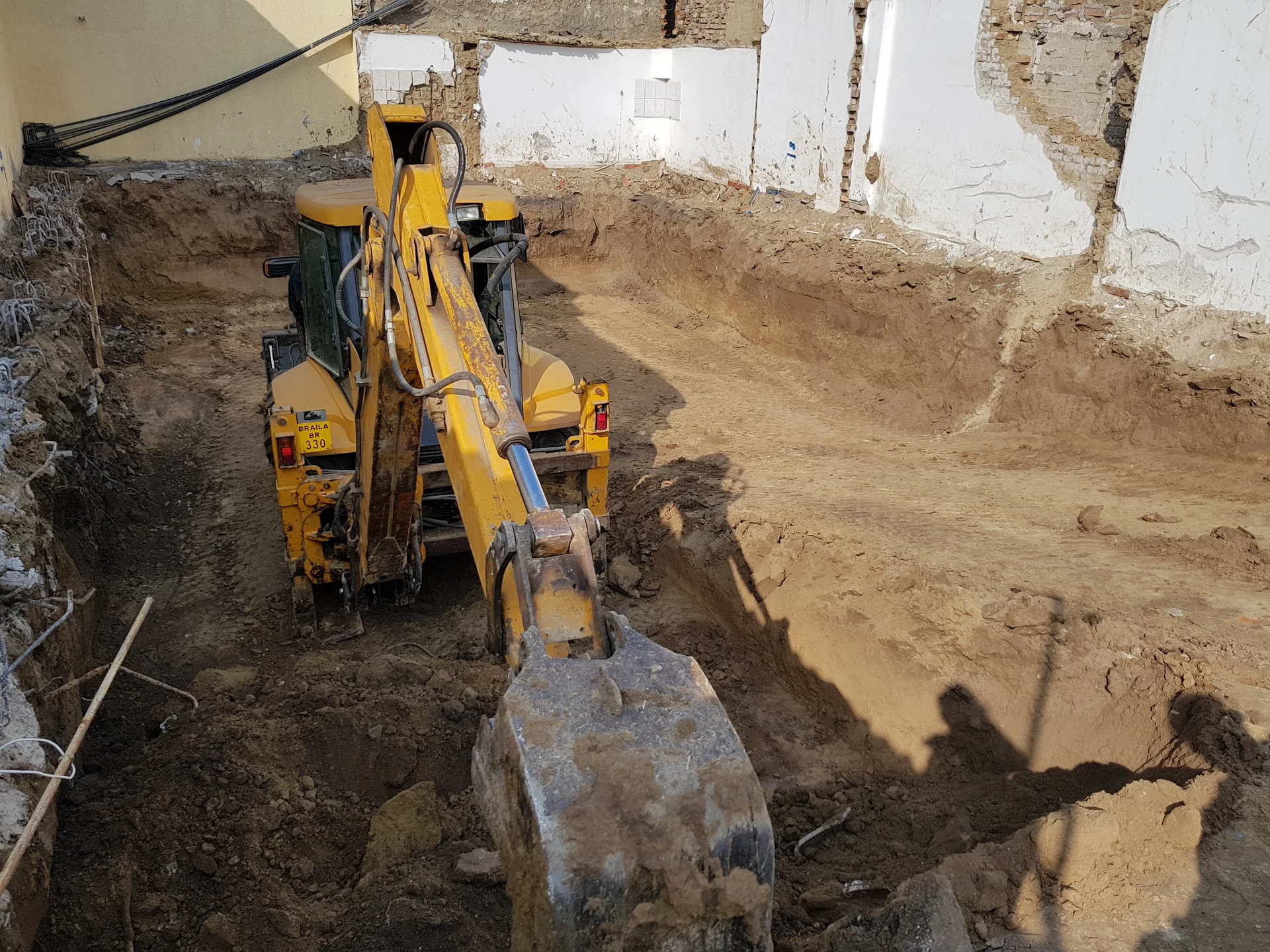

Pe terenuri urbane din Constanța, solul de suprafață nu este întotdeauna de încredere. Studiul geotehnic a confirmat: aveam nevoie de piloți forați — stâlpi de beton armați care transmit sarcina clădirii în straturile de sol portante, aflate mai adânc. Piloții se forează și se betonează înainte de orice săpătură. Ordinea contează: mai întâi securizezi terenul, apoi sapi. Urmează săpătura, egalizarea, trasarea axelor și a reperelor de cotă, armarea fundației — o rețea de bare de oțel legată conform planșelor — și în final betonarea. Cota 0 este momentul în care structura de rezistență devine reală.
Nu economisiți la piloți sau la armătura fundației. Problemele structurale de la bază nu se rezolvă după ce clădirea e ridicată. Costul corecției este de zeci de ori mai mare decât al execuției corecte.

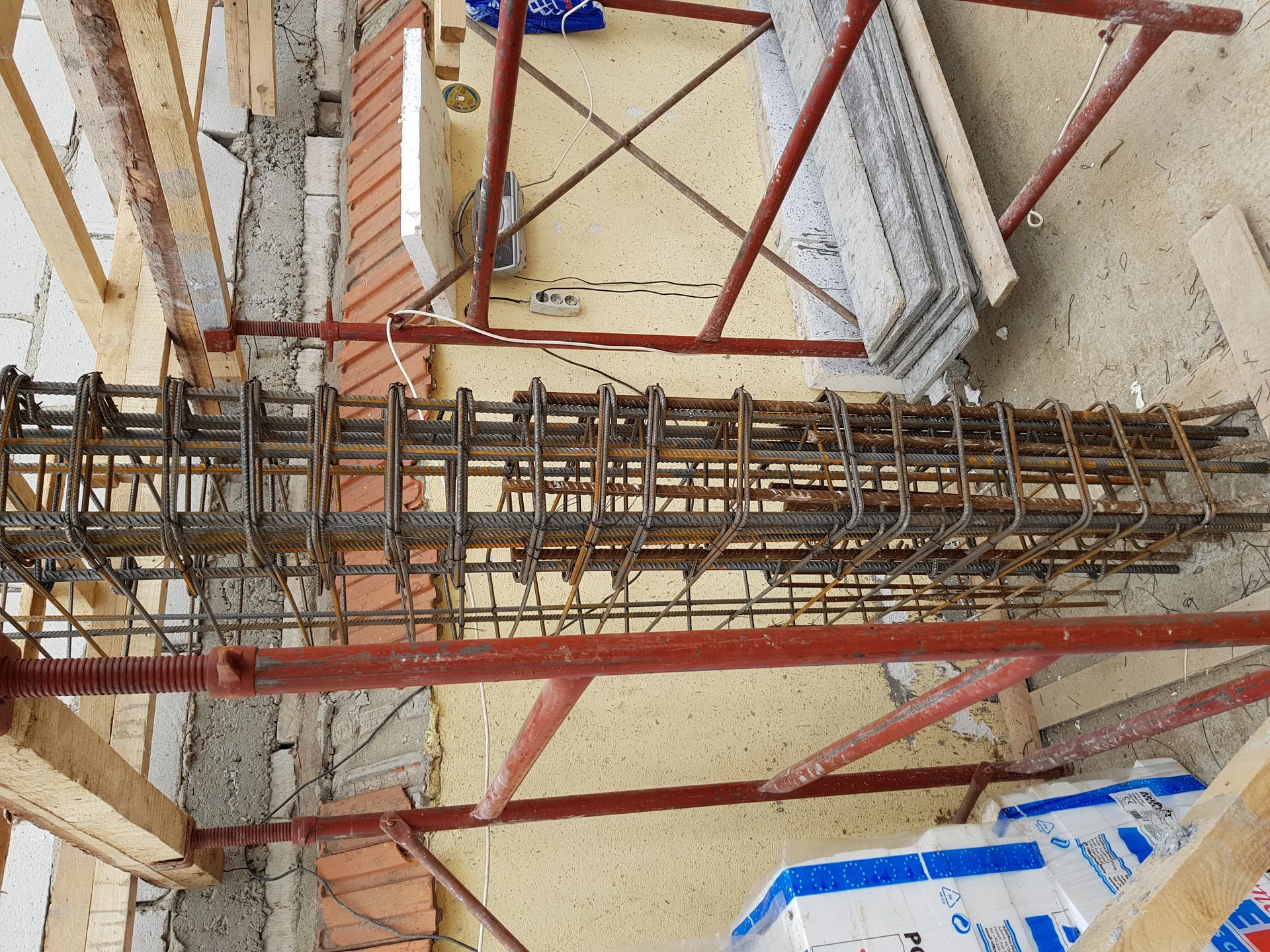

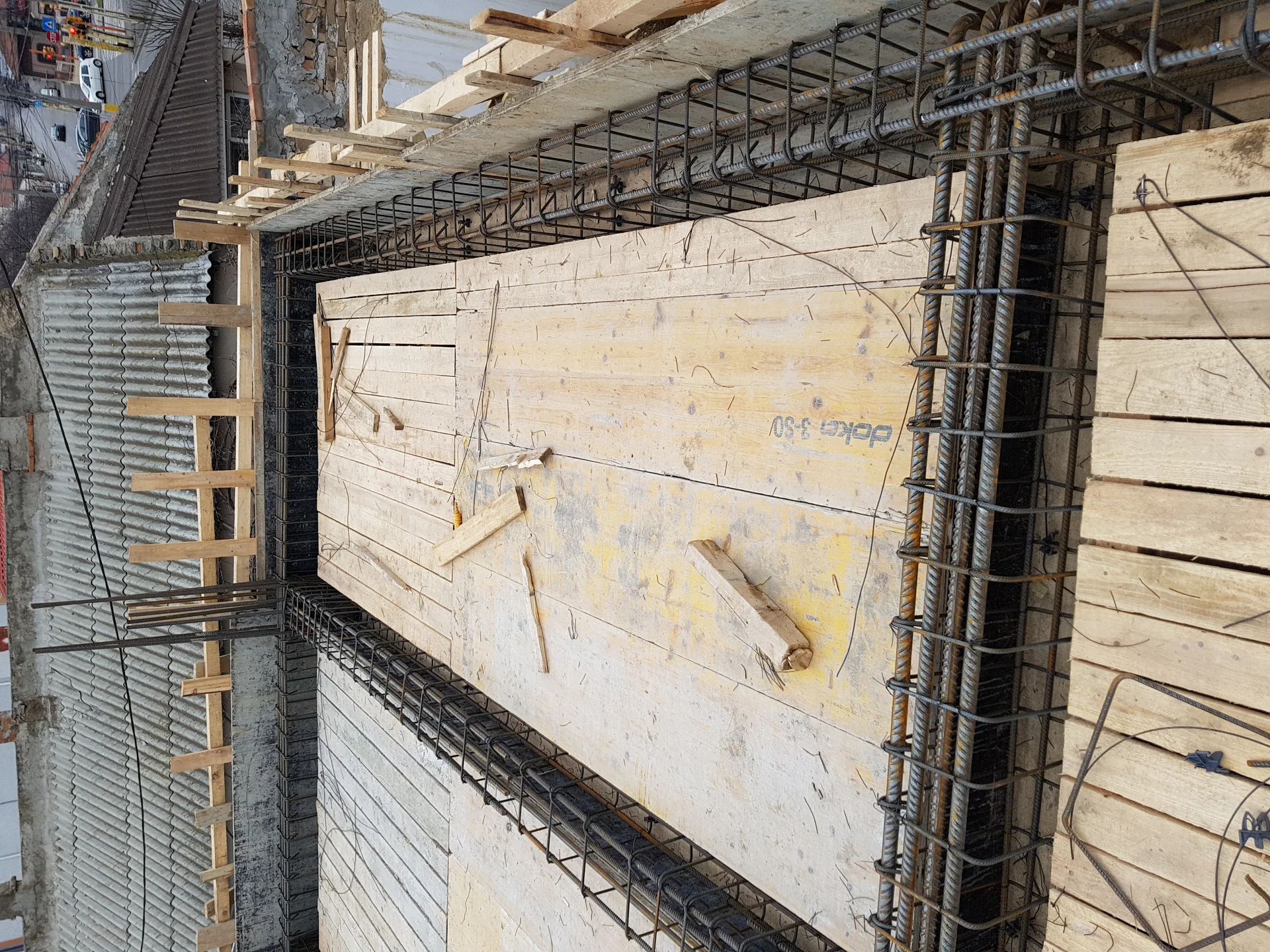

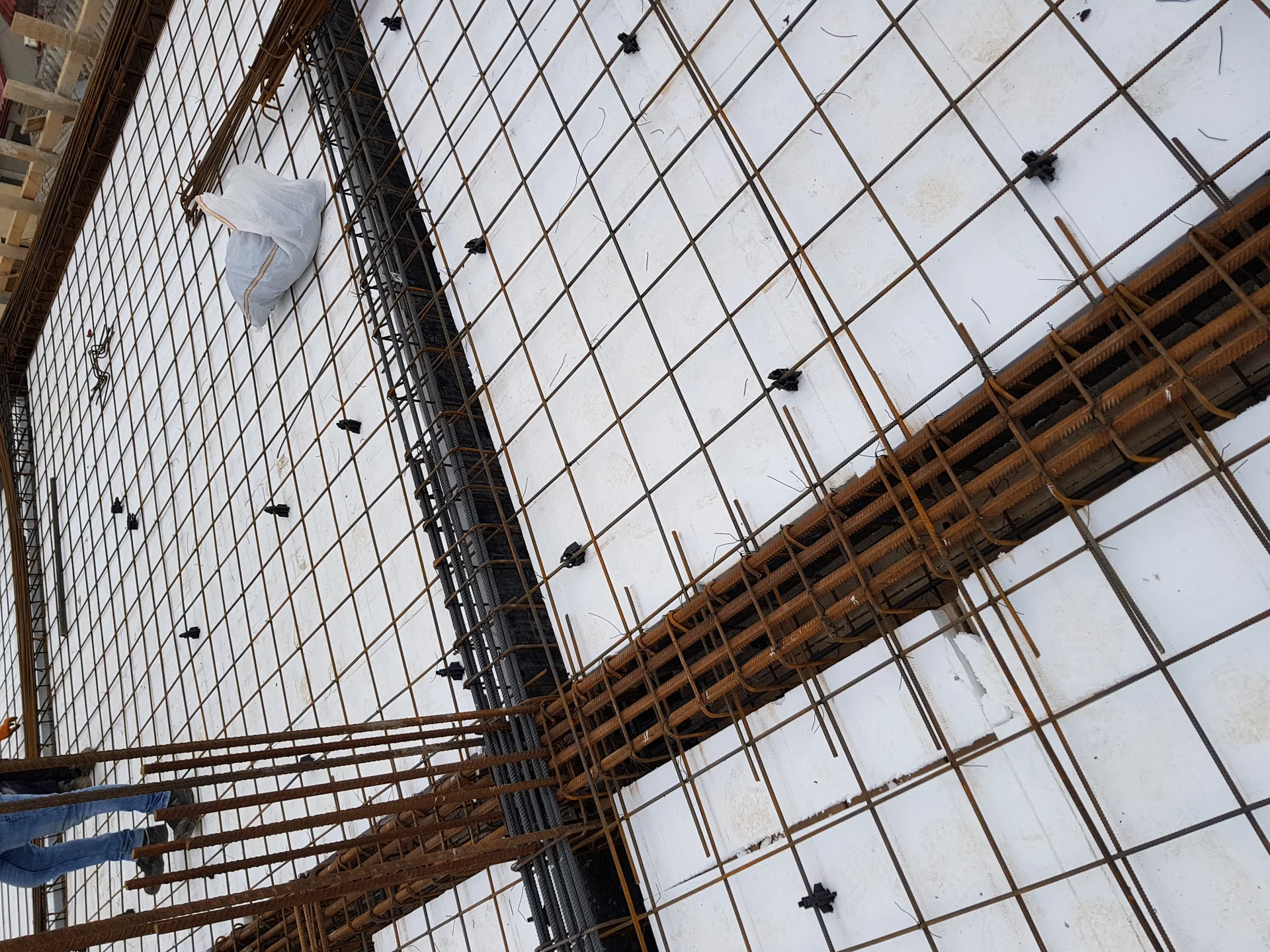

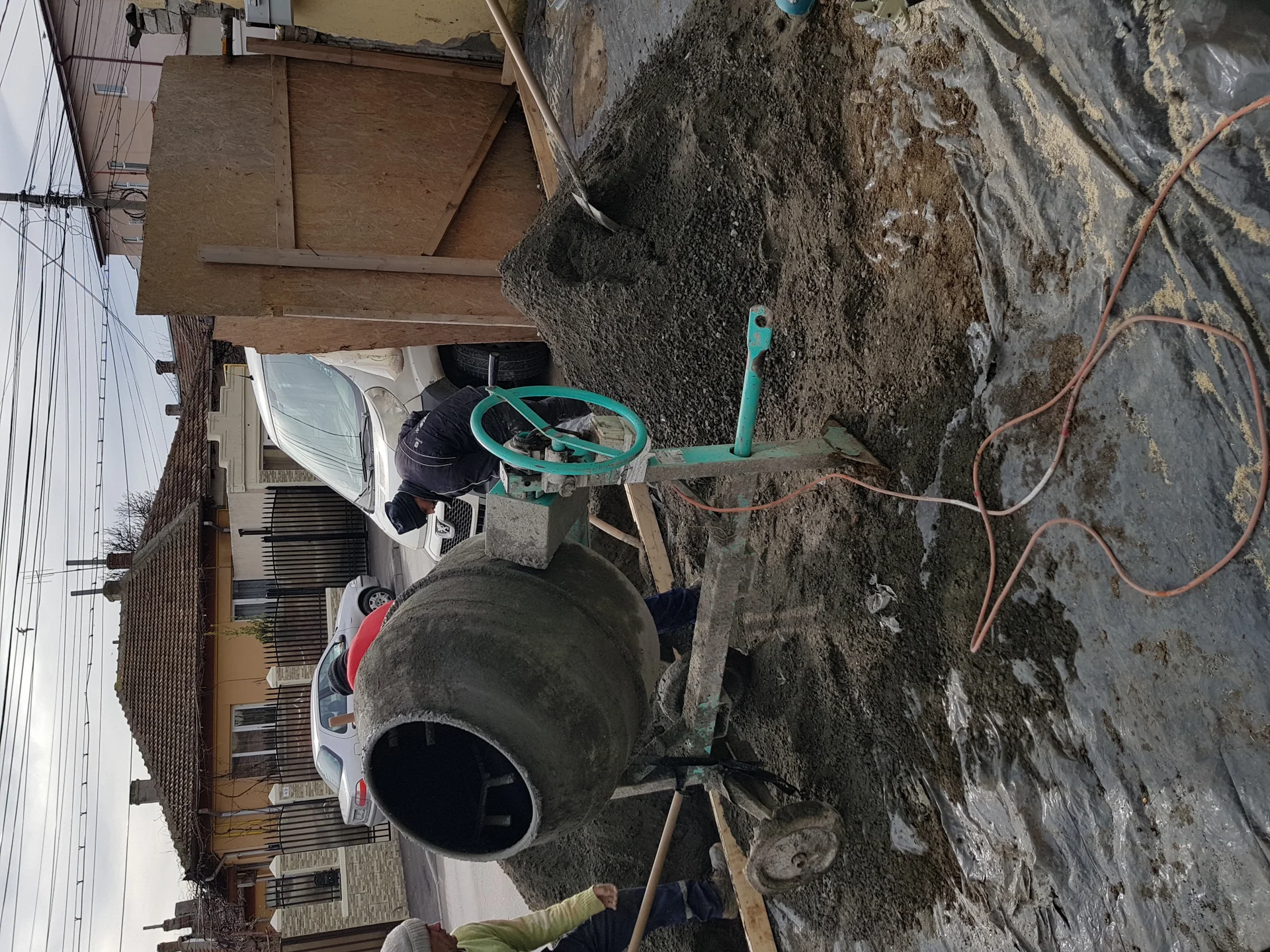

La roșu înseamnă că structura de rezistență este completă: stâlpii, grinzile și plăcile de beton armat formează scheletul, dar nimic altceva. Ferestrele nu sunt montate, zidurile de închidere nu există — doar osatura. Pentru fiecare nivel: cofrare, armare, betonare cu pompa, decofrare după 28 de zile. Am turnat 4 plăci — parter, etaj 1, etaj 2 și terasă. Fiecare turnare este un eveniment: trebuie finalizată în 8-10 ore înainte ca betonul să facă priză. Pe un lot de 5-6 metri lățime, pompa de beton este singura opțiune.
Alegeți un inginer de rezistență cu experiență locală. Condițiile de sol din Constanța sunt specifice — un proiectant care a mai lucrat în zonă dimensionează mai eficient și mai sigur.

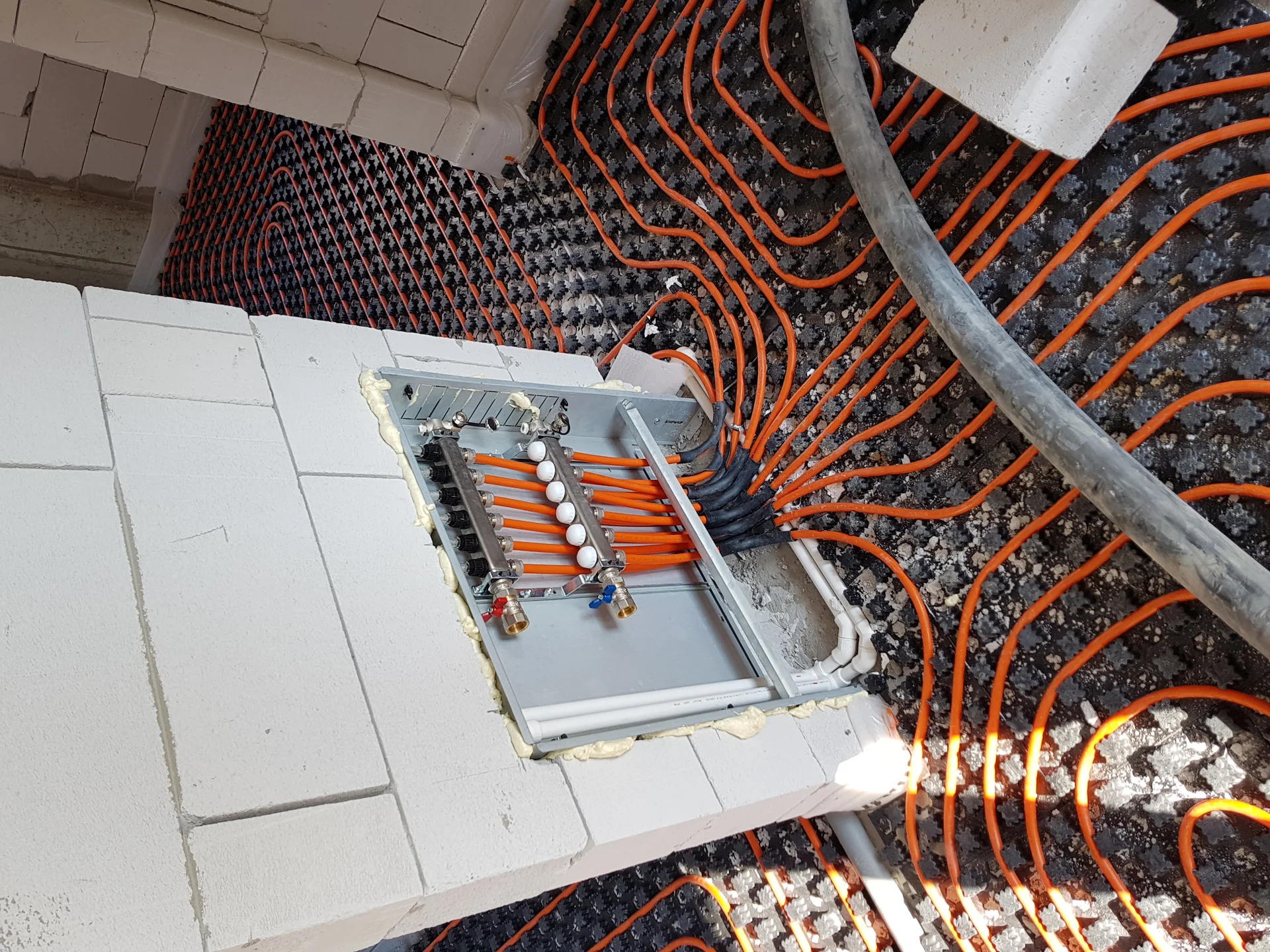

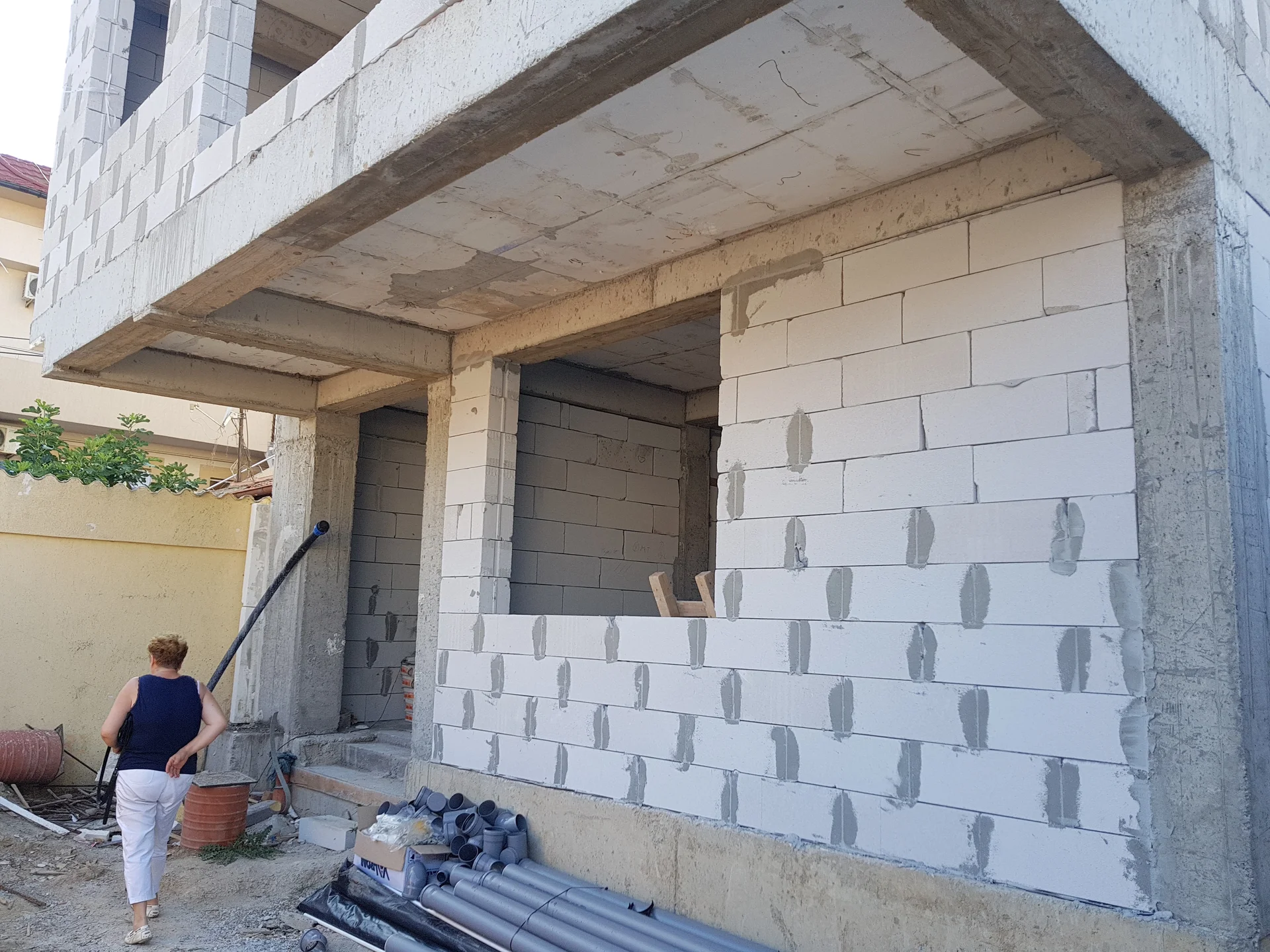

Cu structura gata, începe umplerea ei cu conținut. Zidăria de închidere din BCA se execută rapid, este ușoară și izolantă termic. Concomitent sau imediat după — se trag instalațiile ascunse: țevile de apă, canalizarea, tuburile electrice. Greșeala clasică: să zidești și abia după să îți dai seama că uiți un tub sau un punct electric. Odată zidul gata, orice corecție înseamnă spargere și refacere. Încălzirea în pardoseală — serpentine de țeavă prin care circulă apă caldă — se montează înainte de șapă. Este confortabilă și eficientă energetic, dar necesită planificare: odată cu șapa turnată, accesul la instalație dispare pentru totdeauna.
Planificați toate punctele de utilități — prize, întrerupătoare, puncte de apă, guri de canal — ÎNAINTE ca zidăria să fie terminată. Fiecare modificare ulterioară costă de 3-5 ori mai mult decât dacă era prevăzută din start.

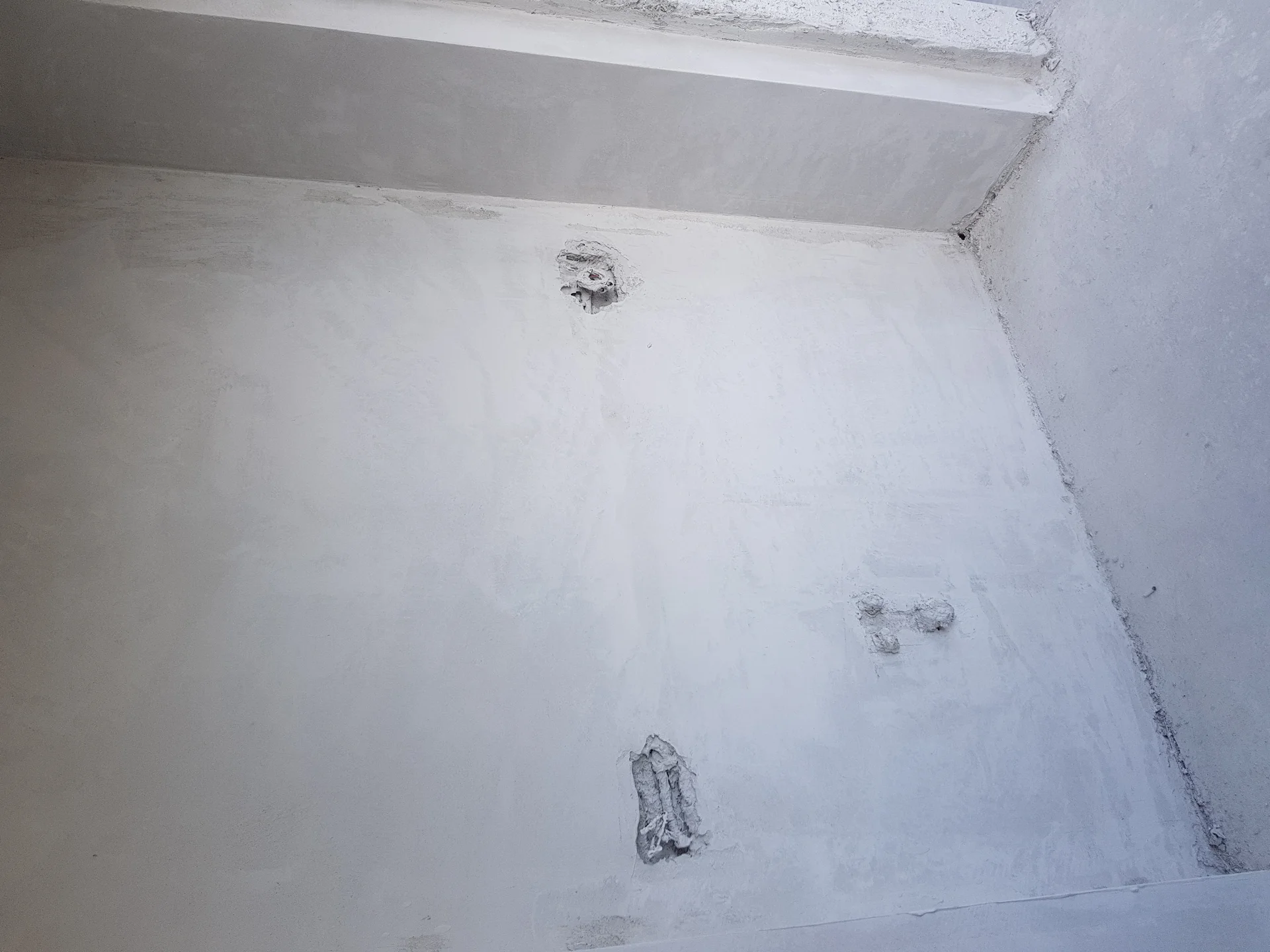

Tencuiala uniformizează pereții și pregătește suprafața pentru vopsea, gresie sau alte finisaje. Se aplică în straturi: șpriț (aderență), grund (egalizare), finisaj. O tencuială bine executată este dreaptă, fără ondulații, fără fisuri. Testul simplu: un dreptar de 2 metri pe perete — maximum 3 mm joc. După tencuială urmează secvența finisajelor: tavane, scări, pardoseli, tâmplărie interioară. Fiecare etapă are ordinea ei: nu montezi parchetul înainte să fie terminată tencuiala, nu montezi ușile înainte de pardoseală.
Nu grăbiți tencuiala — betonul și zidăria trebuie să fie uscate (minim 28 de zile de la turnare). Tencuiala pe suport umed se va crăpa. Unele fisuri fine vor apărea în primii 1-2 ani. Este normal — nu este structural.

Fațada este cartea de vizită. Am ales o combinație de tencuială decorativă și panouri compozite — alb pentru cadrul structural, gri antracit pentru panouri — care dă acel aspect modern și geometric caracteristic arhitecturii contemporane. Aplicarea tencuielii exterioare: mai întâi termosistemul (polistiren expandat 10 cm), plasă de armare, tencuiala decorativă finală. Acest sistem reduce dramatic consumul energetic al clădirii. Amenajările exterioare — trotuarele, pavajul, intrarea — se execută ultimele, după ce toate lucrările interioare sunt finalizate. Altfel deteriorezi finisajele noi cu traficul de șantier.
Izolați termic corect de la început. Un termosistem corect dimensionat reduce factura de energie cu 40-60% și crește valoarea de piață a proprietății semnificativ.

Recepția la terminarea lucrărilor este momentul în care construcția devine oficial locuibilă. Comisia de recepție parcurge clădirea, verifică conformitatea cu autorizația și cu proiectul tehnic și semnează procesul verbal de recepție. De la prima lopată la recepție: aproximativ 18 luni pentru un P+2E cu execuție continuă și finanțare asigurată. Ce am construit nu este doar o clădire. Este dovada că un arhitect care proiectează pentru alții poate fi la fel de exigent atunci când proiectează pentru sine — poate mai exigent. Și că fiecare decizie, chiar și cea mai mică, contează.
Nu faceți recepția în grabă. Verificați fiecare priză, fiecare robinet, fiecare ușă. Problemele minore depistate la recepție sunt mult mai ușor de rezolvat cât constructorul este încă prezent pe șantier.
